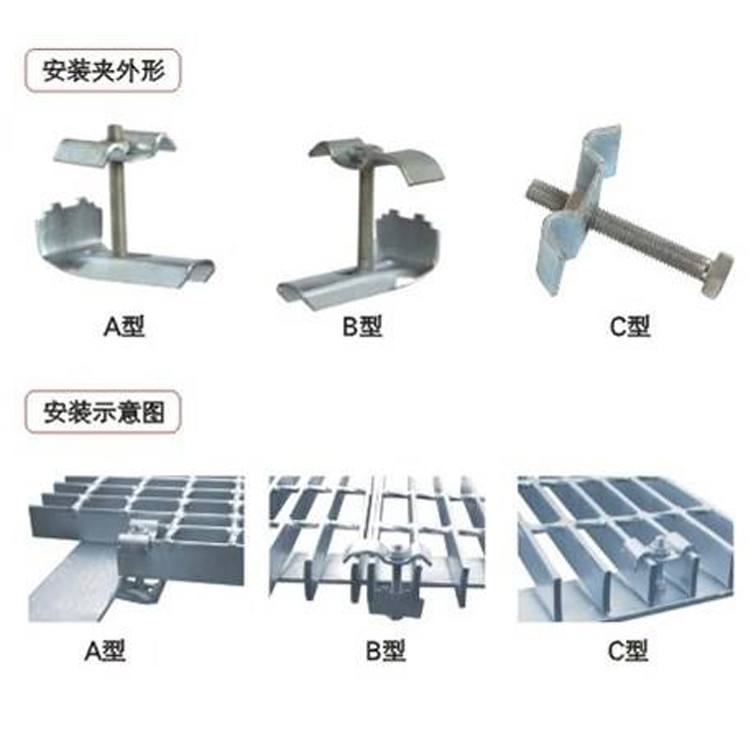

钢格板安装夹钢格板安装夹是用优质钢板经过机器折弯,打孔之后做成的,夹结实耐用,安装简便,镀锌后的安装夹美观牢固,且不易生锈,能够很好的固定安装夹。
钢格板安装夹可用焊接固定和安装夹固定两种方法。焊接固定适用于不需拆卸的部位,如设备周围平台,而采用安装夹具有不破坏锌层及拆卸方便的特点。

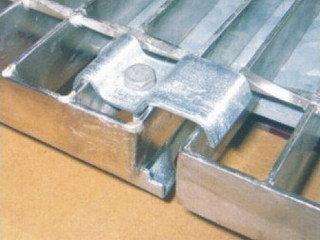

钢格板安装夹适用于各种系列的钢格板,由上卡、下卡和M8螺栓组成。焊接固定的方法是:在钢格板每个角根扁钢上,焊缝长不小于20mm,高不小于3mm的角焊。

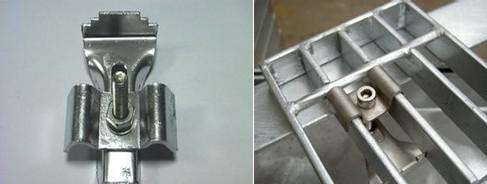

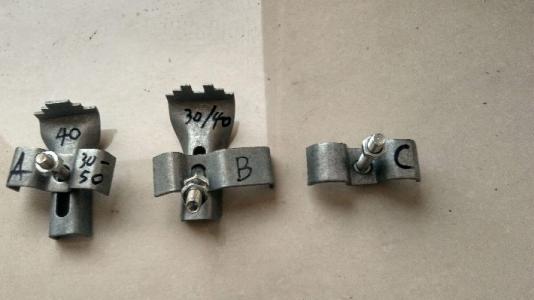

钢格板安装夹固定的方法是:如果采用安装夹进行安装,就具有不破坏锌层和拆卸方便的优点,可使用我厂提供的安装夹固定钢格板,每块板至少应采用四个安装夹,对较大的板块在可利用的支承物上多安装几个。
钢格板施工方案
钢格板安装:
a)钢格板安装时应保证钢格板负载扁钢方向两端在支撑梁上的支撑长度,未保证的应采取加固措施。按照每层排版图编号根据施工需要,在地面进行挑选,捆扎后吊放到该层平台梁上面,并做好临时防护。依据排版图编号,由近及远进行钢格板铺设,边铺设边固定;
b)平台钢格板的安装应在梁、柱连接节点焊接检验合格后进行,安装以楼梯间为起点向外扩展,安装前由施工单位向项目工程部办理钢格板安装许可证,并在作业区域内设置警戒及生命绳,在劳动保护安装完毕前警戒不得撤除,安装作业区域下方禁止交叉作业。安装时约5~6块作为1捆吊装至梁上或已安装的钢格板上,要求放置平稳固定;安装时人员以钢梁或已安装固定完毕的钢格板为站位,根据钢格板的大小2~4个人共同搬抬,作业时动作协调一致,拖动钢格板时使用麻绳捆绑,安全带系挂于生命绳上;钢格板到位后根据说明书的要求进行安装,如说明书中要求卡子固定,为避免施工过程中松动出现事故,安装时应对每块钢格板的四角进行绑扎固定,钢格板受损处镀锌层喷银色冷喷漆;对已安装完毕的钢格板如因配管等原因需要拆除,施工单位应向项目工程部办理钢格板拆除许可证,拆除期间设置相应警戒并及时恢复;

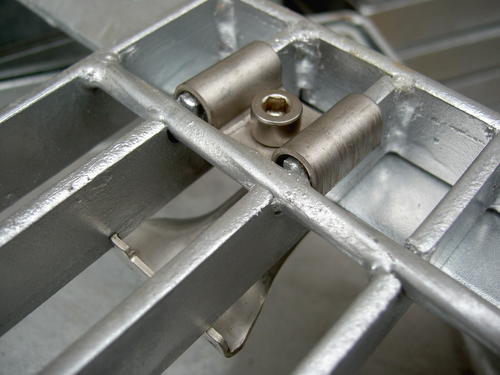

c)钢格板与支撑构件的连接有两种方式:采用夹具固定或采用焊接固定。采用夹具固定时,需保证每块钢格板使用的安装卡子的数量符合设计要求,并且在施工中定期对夹具的紧固度进行检查,根据我公司近年来的施工经验建议对采用夹具固定的钢格板安装增加点焊固定;采用焊接固定,接点在每块板两端支撑构件上不得少于2处,且间距不得大于900mm,每根中间构件上不得少于2处,焊缝长度不小于20mm。焊接处应喷无机富锌漆防腐;
d)钢格板安装就位后,其预留安装开孔位置采用加盖板的方式进行防护。盖板设置需固定稳妥、不移不滑,并设有明显的标志。
